由于老配电房建成于20年前,电缆路径没有竣工蓝图给予协助,前期设计时困难重重。通过近一年的时间,该院行政处的专业人员对院区电缆进行“地毯式”逐一摸排,最终确定了施工方案。今年1月初新配电房设备到场安装,6月成功送电并通过供电公司验收。配电房设备安装时也面临严峻的考验,数吨重的变压器深夜用龙门吊一点一点的运送至地下室,为了将一根根240平方铠装电缆埋进地下管沟,打开路面,拆掉门框,艰难程度难以想象。

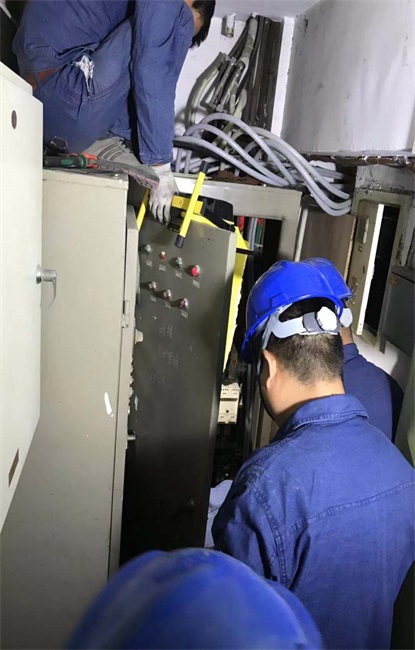

技术人员在狭窄的空间里作业
虽然走过了前面的“荆棘”,但后面又将面对更大的难题——整个院区需停电切换电缆。因几十年前的楼层配电间空间狭窄,没有作业面,停电施工时间翻倍,与此同时临床科室又不能长时间停电。该院行政处人员对重点科室进行前期排查、沟通、协调、通知,决定于10月19日,进行电缆切换工作。切换期间大楼每层楼安排了员工持对讲机与配电房沟通,保证病区、科室准点停电,防止患者恐慌。信息处、设备处工作人员一旁待命,防止网络、电话、设备出现故障。通过两天高强度的不停息作业,终于完成了医院六号楼和七号楼的电缆切换,并逐点巡查确保用电安全。

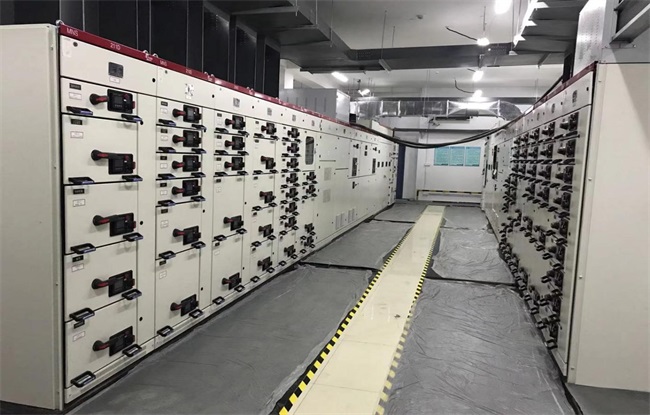

改造完成的配电房
(南京市第一医院供稿 管理办公室整理)
